Comment poser du carrelage dans des locaux à trafic intense ?

Bâtiment neuf
Sol intérieur
Pose de carreaux céramiques amovibles

Produits

3
Collage

Nivellement des carreaux

• Positionner les entretoises MapeLevel ProWDG Spacer C sous le carrelage sur les quatre côtés. En fonction du format des carreaux, placer une ou plusieurs entretoises de chaque côté. Poser ensuite les carreaux adjacents.

• Insérer la cale MapeLevel ProWDG dans l’entretoise en direction du carreau déjà posé en exerçant une pression avec la pince MapeLevel EasyWDG Pushing-Pliers jusqu’à nivellement des carreaux.

• Lorsque le mortier colle a complètement durci, retirer MapeLevel ProWDG System en tapant sur le côté de l’entretoise avec un marteau en caoutchouc (ou son pied), dans la direction parallèle au joint

4
Jointoiement et finition

• Réaliser les joints avec Ultracolor Plus en laissant entre les carreaux une largeur d’au moins 4 mm.

• Joint périphérique et de butée : réaliser un joint périphérique avec Mapeflex E-PU 21 SL de 8 mm de largeur minimale (le long des murs, poteaux et butées verticales).

• Joints de fractionnement (Mapeflex E-PU 21 SL) : - En neuf : seuls les joints du support doivent être respectés. - En rénovation : sur ancien carrelage, dallage remis à nu, ces joints ne sont pas repris dans le nouveau revêtement. Sur ancien revêtement scellé conservé, un calepinage est réalisé en positionnant les nouveaux joints entre 2 carreaux neufs à une distance de 10 à 30 cm de l’ancien joint de fractionnement.

• Joints de dilatation :

- En neuf : il est obligatoire d’utiliser un système mécanique industriel conçu pour cet usage. Les Documents Particuliers du Marché doivent préciser le décaissé pour traiter les joints de dilatation en fonction du dispositif choisi.

- En rénovation : les joints de dilatation existants doivent être refaits en totalité en partant du support d’origine selon le principe évoqué précédemment. Si une nouvelle chape est réalisée, le joint de dilatation doit être repris dans la chape.

5
Jointoiement et finition
6
Nettoyage
Nettoyer quotidiennement la surface avec UltraCare Multicleaner, dilué avec de l’eau, afin d’éliminer la saleté organique incrustée et le gras déposé sur la surface.

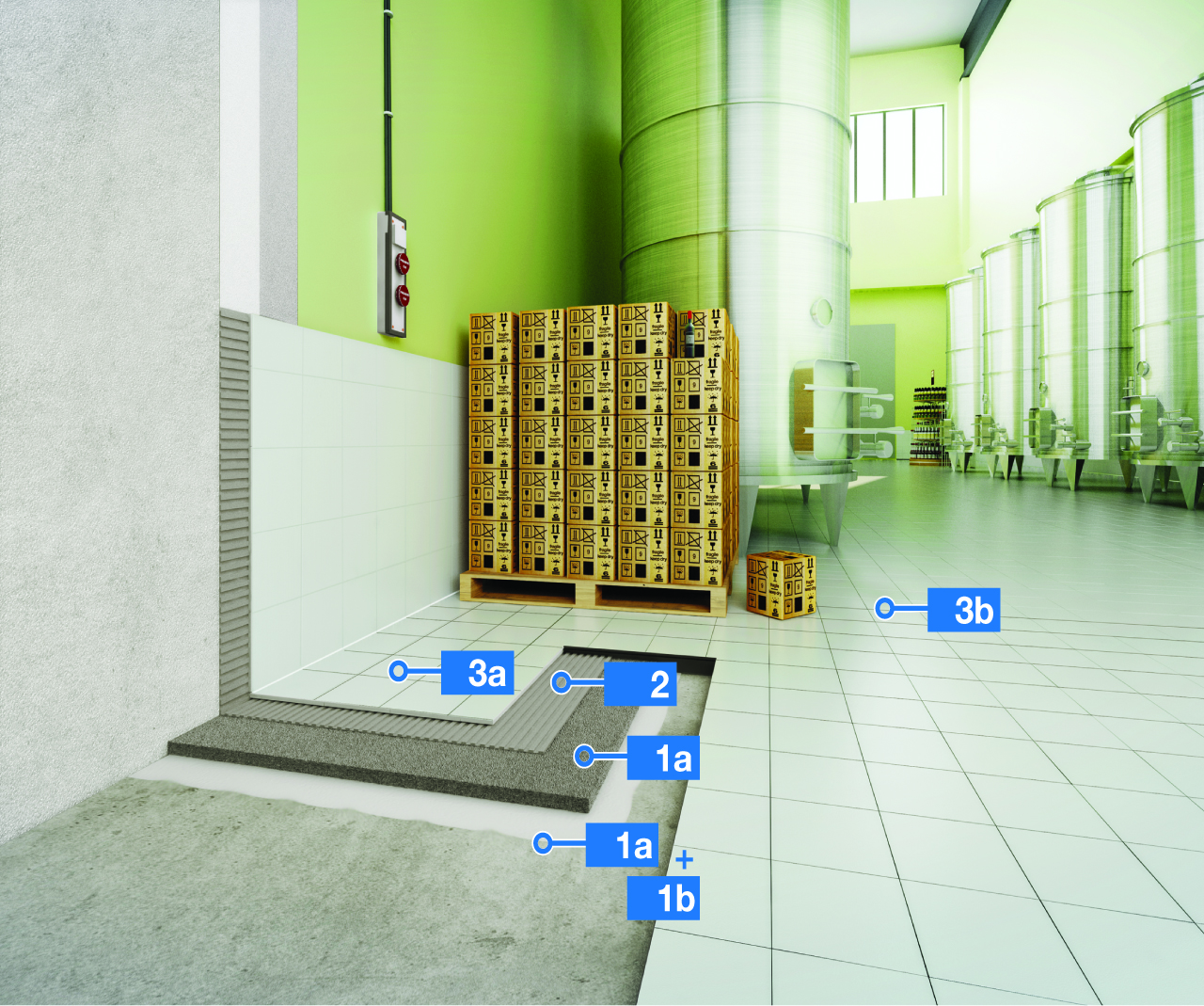

1a
Préparation du support

Veiller à toujours contrôler les 6 points pour la reconnaissance du support.

Support neuf : avant le début des travaux, le support doit être âgé d’au moins 1 mois dans le cas d’un dallage sur terre-plein, d’une chape ou dalle adhérente, 15 jours dans le cas d’une chape ou dalle désolidarisée, 3 mois dans les cas d’un plancher. À l’exception des chapes, le grenaillage du support est systématique (cf. CPT 3526).

• Support rénovation : après la vérification permettant de valider la conservation du carrelage, poncer au diamant jusqu’à obtenir un aspect mat puis dépoussiérer soigneusement (cf. CPT 3530).

- S’il est nécessaire de réaliser une chape, utiliser Mapecem Pronto X’Press après avoir appliqué une barbotine d’accrochage constituée d’un mélange de Mapecem Pronto X’Press, Planicrete Latex et d’eau.

• Avant le démarrage des travaux, prévoir une zone de validation (planche d’essai).

• Pour les rebouchages jusqu’à 10 mm, utiliser Kerafluid HPR à la consistance adaptée. Les réparations plus importantes seront reprises avec une barbotine d’accrochage composée d’un mélange de Nivorapid, Planicrete Latex et d’eau

1b
Barbotine d'accrochage
2
Collage

Application du mortier colle

• Les carreaux doivent bénéficier de la marque NF-UPEC qui doit être au moins égal à celui du local concerné. Leur surface maximale est limitée à 3 600 cm² dans les locaux P4 et P4S sans siphon de sol et 400 cm² dans les locaux P4 et P4S avec caniveau ou siphon de sol.

• Coller les carreaux avec Kerafluid HPR avec une spatule crantée adaptée. De par sa fluidité, Kerafluid HPR permet la pose en simple encollage.

1c
Préparation du support
